Pozantı’da anahtar teslim ev yaptırmak isteyen bir aile, başlangıçta prefabrik bir çözüm düşünüyordu. Bütçe açısından cazip görünen bu seçenek yerine, betonarme-çelik konstrüksiyon bir müstakil ev inşa ettik — ve proje sonunda müşterimiz harcadıkları her kuruşun karşılığını aldıklarını söyledi. Bu yazıda, 74 m²’lik bu evin sözleşmeden anahtar teslime kadar geçen sürecini, aldığımız teknik kararları ve bu kararların neden önemli olduğunu adım adım anlatıyoruz.
- KonumPozantı, Adana
- Proje74 m² · 2+1 · Tek Katlı
- Yapı SistemiÇelik Konstrüksiyon
- Teslim SüresiŞubat – Temmuz 2026
1. Müşterinin Başlangıç Noktası: Prefabrik mi, Kalıcı Yapı mı?
Pozantı’da arsası olan pek çok aile gibi, müşterimiz de ilk etapta prefabrik bir ev düşünüyordu. Prefabrik çözümler ilk bakışta hızlı ve ekonomik görünür — ancak Pozantı gibi kışı sert geçen, don riski bulunan bir bölgede uzun vadeli kullanım söz konusu olduğunda tablo değişir.
Yaptığımız görüşmede, prefabrik ile kalıcı yapı arasındaki farkı maliyet kalemleri üzerinden açık şekilde paylaştık: yalıtım performansı, kış şartlarında dayanım, tesisat ömrü ve yeniden satış değeri. Müşterimiz, aradaki farkın düşündüklerinden küçük olduğunu görünce kalıcı yapıda karar kıldı. Proje tamamlandığında bu kararın doğruluğunu kendileri ifade ettiler.
Bu tür projeleri anahtar teslim villa ve ev yapımı hizmetimiz kapsamında, arsa değerlendirmesinden anahtar teslime kadar tek elden yürütüyoruz.
2. Arsa ve Kot Kararı: İstinat Duvarından Nasıl Kurtulduk?
Bu proje, mühendislik bilgisinin doğrudan paraya dönüştüğü en net örneklerden biri.
Arsa hafif eğimliydi. Bu tür arazilerde alışılmış yaklaşım, kot farkını istinat duvarıyla çözmektir — ve işi bilmeyen bir uygulamacı bu projede kesinlikle istinat yapardı. İstinat duvarı ise hem ciddi bir maliyet kalemi hem de ek bir zaman yüküdür.
Bunun yerine, yol kotu ile bahçenin arka kotu arasında dengeli bir noktada subasman seviyesini belirledik. Bu tek karar, yapının istinat duvarı gerektirmeden oturmasını sağladı ve projeden ciddi bir maliyet kalemini tamamen çıkardı.
Eğimli arazilerde istinat her zaman zorunlu değildir; zorunlu olup olmadığına karar vermek, kot hesabını doğru yapmakla ilgilidir. Bu, keşif aşamasında arsaya bakarken ilk değerlendirdiğimiz konulardan biridir.

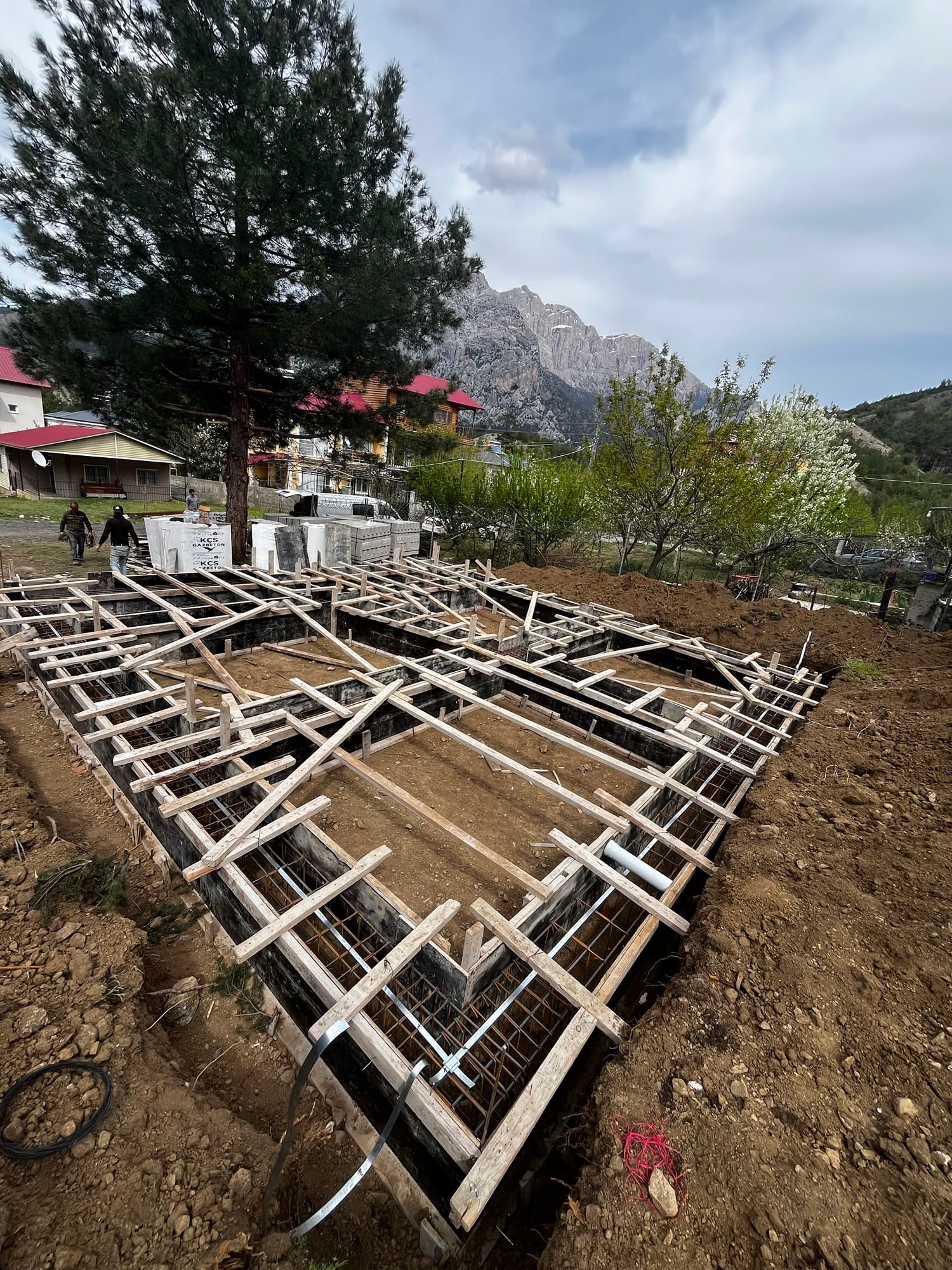

3. Zemin ve Temel: Mütemadi Temel Neden Yeterliydi?
Pozantı genelinde zemin yapısı, çok büyük eğimler veya dolgu arsa söz konusu değilse genellikle sağlamdır. Bu projede de zemin etüdü sonrası sağlam bir taşıma gücü tespit ettik.
Bu koşullarda mütemadi temel (sürekli temel) yeterli ve doğru çözümdü. Gereğinden ağır bir temel sistemi seçmek, yapıya hiçbir katkı sağlamadan maliyeti artırırdı. Doğru mühendislik, hem eksik hem de fazla çözümden kaçınmaktır.

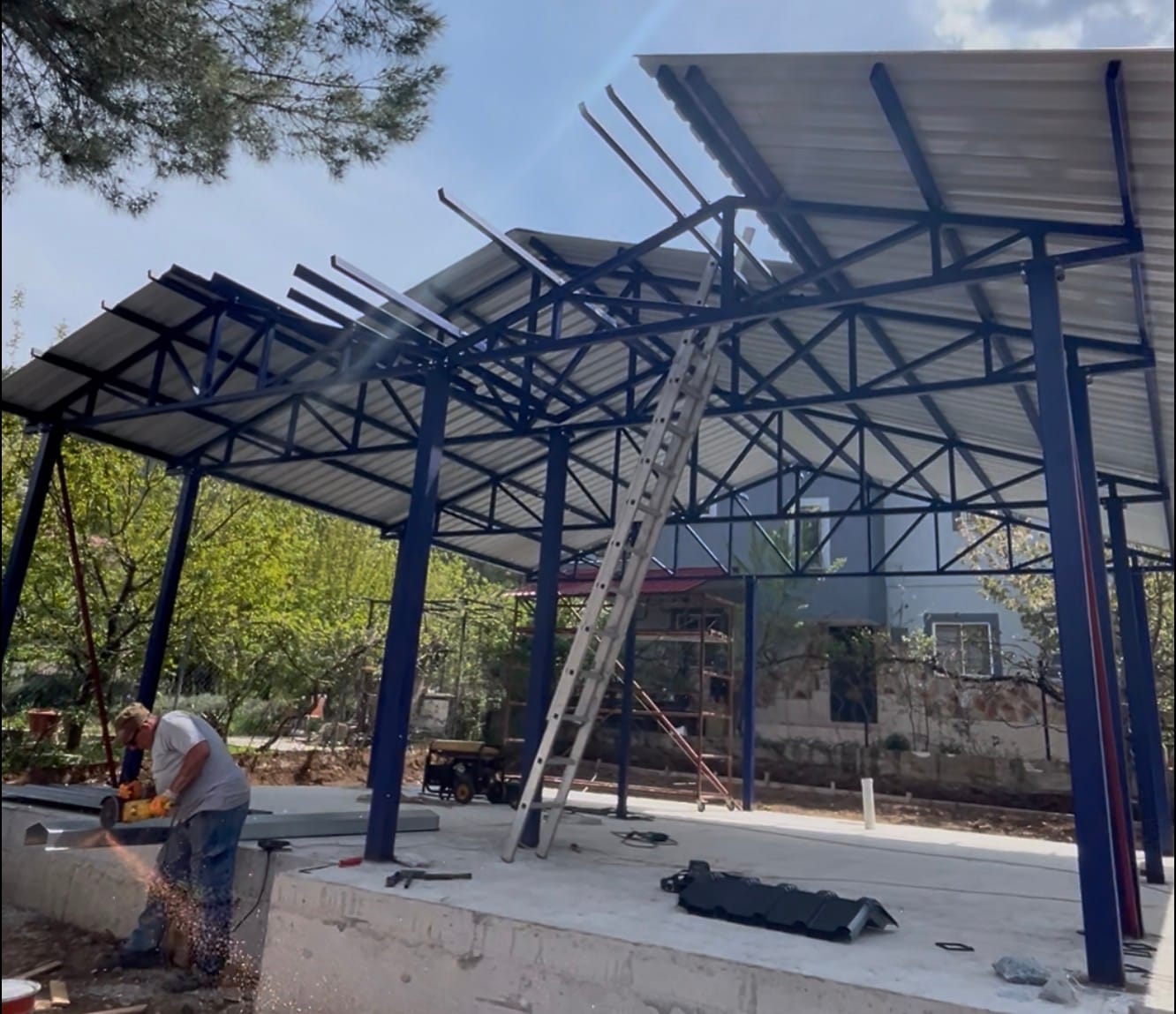

4. Çelik Konstrüksiyon ve Çatlak Önleme Detayları

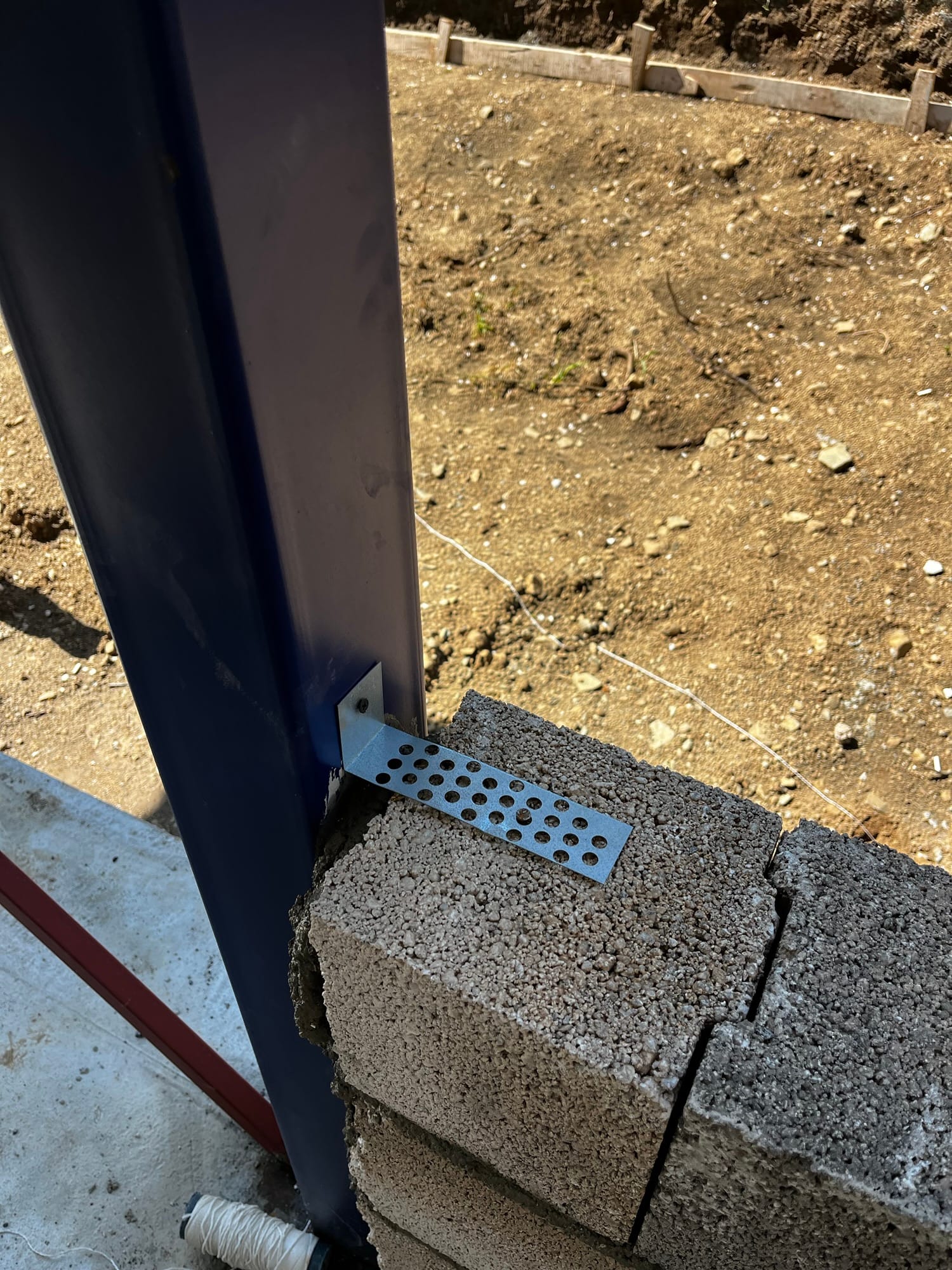

Yapı çelik konstrüksiyon olarak inşa edildi. Çelik taşıyıcı sistemlerde en sık karşılaşılan sorun, çelik ile dolgu duvar (bims) birleşim noktalarında zamanla oluşan çatlaklardır. Farklı malzemelerin farklı davranması, sıva yüzeyinde ince çatlaklar olarak kendini gösterir.

Bu projede aldığımız önlemler:

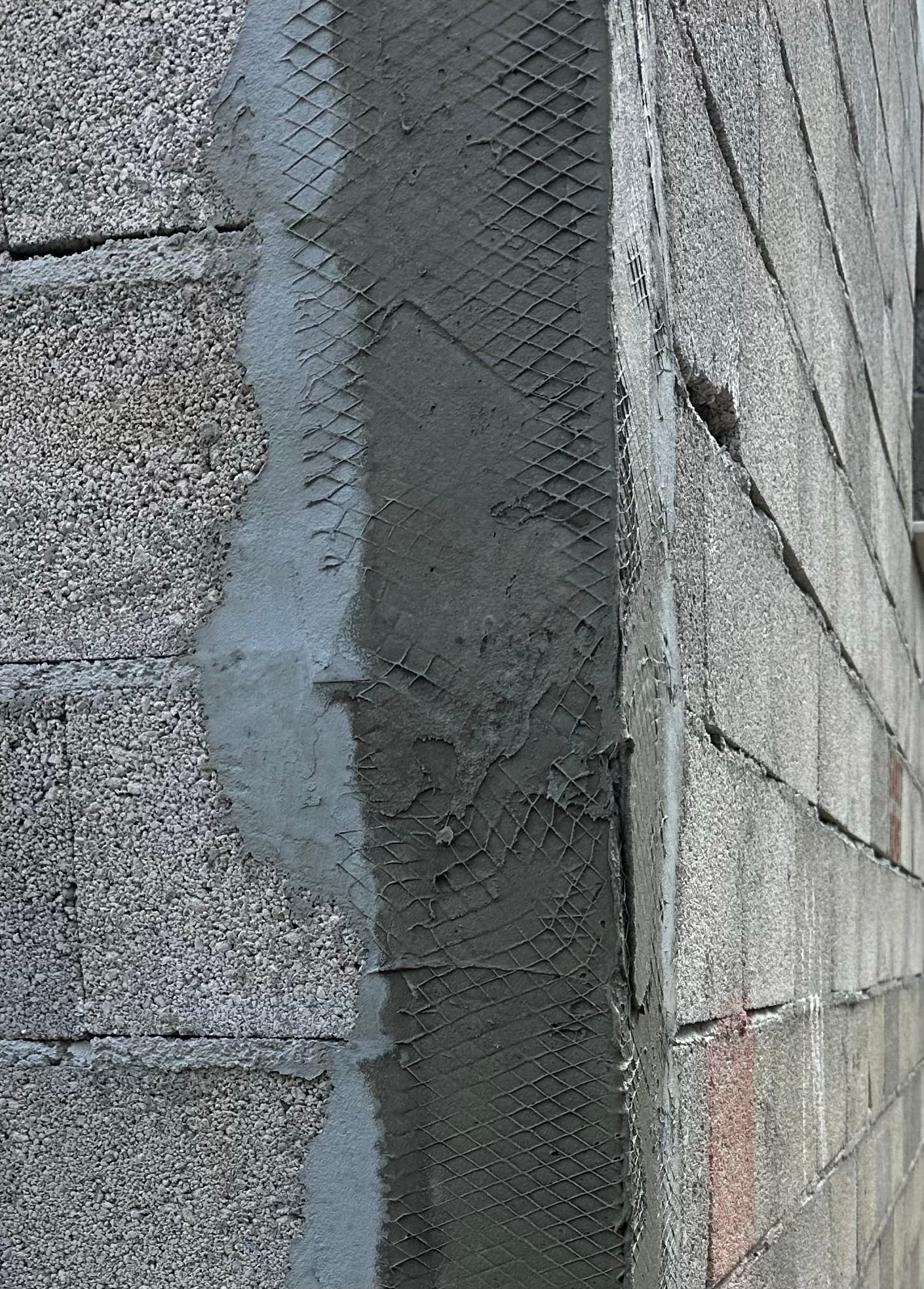

- Rabitz teli uygulaması: Çelik-bims birleşim noktalarının tamamında, sıva öncesi rabitz teli kullanıldı. Rabitz teli, farklı malzemelerin birleştiği yüzeylere sıva öncesi serilen ince metal hasırdır; iki malzeme arasındaki hareket farkını yüzeye yayarak sıvada çatlak oluşmasını önler
- Ek lento demirleri: Kapı ve pencere geçişlerinde standart uygulamanın ötesinde ilave lento donatısı yerleştirildi
- Aderans artırıcı hazırlık: Sıva tutunmasını güçlendirecek tüm yüzey hazırlıkları eksiksiz yapıldı
Bu detaylar teslim anında görünmez. Ancak ikinci ve üçüncü yılda, duvarlarda çatlak olup olmaması tam olarak bu aşamada alınan kararlara bağlıdır. Bu tür detayların neden ayrı ustalarla çalışırken sıkça atlandığını ilgili yazımızda ele almıştık.
Çelik konstrüksiyonu bu projede sıfırdan yapı için kullandık; aynı sistemi mevcut bir yapıyı güçlendirmek için nasıl uyguladığımızı Pozantı Alpu villa güçlendirme projemizde inceleyebilirsiniz.

5. Çatı: 0,70 mm Trapez Sac ve Çift Kat Taş Yünü
Belediyeler, Planlı Alanlar İmar Yönetmeliği’nin verdiği yetkiyle, meclis kararı alarak yapıların çatı ve cephe kaplamasına ilişkin zorunluluk getirebilir. Pozantı’da çatı uygulaması bu kapsamda zorunludur — ancak zorunluluğu karşılamak ile doğru çatı yapmak farklı şeylerdir.
Sektörde yaygın uygulama, trapez sac çatılarda 0,50 mm kalınlık kullanmaktır. Bu projede 0,70 mm trapez sac tercih ettik. Bunun iki gerekçesi vardı: bölgenin kar yükü ve sacın kalınlığının yalıtıma dolaylı katkısı.
Çatı altında ise çift kat, toplam yaklaşık 20 cm kalınlığında taş yünü uygulandı. Pozantı’nın kış şartlarında ısı kaybının en büyük kaynağı çatıdır; buradaki yalıtım kalitesi, evin ısınma maliyetini yıllar boyunca doğrudan etkiler.

6. Tesisatı Neden Binanın Dışından Dolaştırdık?
Bu projedeki en önemli mühendislik kararı buydu ve alışılmış uygulamanın tamamen dışındaydı.
Standart uygulamada su tesisatı, zemin içinden ve duvar aralarından geçirilir. Pozantı’nın soğuk iklimi ve yüksek don riski düşünüldüğünde bu yaklaşımın iki riski var:
- Don riski: Zemin ve duvar içindeki hatlar, sert kışlarda donma tehlikesi taşır
- Ömür sonu sızıntı: Malzeme ne kadar kaliteli olursa olsun, yıllar içinde performansı düşer. Zemin altındaki bir sızıntı, suyu doğrudan zemine bırakır — parke ve seramik zarar görür, arızayı bulmak için zemini kırmak gerekir
Yapının tek katlı olmasının sağladığı avantajı kullanarak tüm su tesisatını bina dışından dolaştırdık. Hatlar kılıflı boru içinde toprağa gömüldü.
Bu kararın sonucu şu: don riski pratik olarak sıfırlandı, ve yıllar sonra olası bir sızıntı yaşanırsa arıza evin içine hiç girilmeden, dışarıdan çözülebilir hale geldi. Ne parke sökülür, ne seramik kırılır.
Bu, teslim gününde müşterinin fark etmediği ama onuncu yılda değerini anlayacağı türden bir karardır.

7. Cumba: Projenin En Zorlayıcı Detayı
Evin mimari karakterini belirleyen unsur, salon tarafındaki cumba oldu. Ancak dışa taşan bir yapı elemanı olması, statik açıdan özel bir çözüm gerektirdi.
Cumbanın dışa dönük statiği nedeniyle üst kısmına konvansiyonel duvar örmek mümkün değildi. Bunun yerine:
- Bölgeye çelik profillerle ayrı bir karkas inşa edildi
- Üst kısım boardex ile kapatıldı
- İç kısma ayrı bir ısı yalıtım katmanı uygulandı
Bu detay, projede en fazla planlama gerektiren kısımdı. Mimari tercihin yapısal ve ısıl performanstan ödün vermeden hayata geçirilmesi, tam olarak mühendislik ile uygulamacılığın ayrıştığı noktadır.

8. Altyapı: Su, Isıtma ve Foseptik Çözümü
Pozantı’da altyapı, Adana merkezden farklı planlama gerektirir.
Temiz su: Bölgede şebeke içme suyu mevcut, ek bir çözüm gerekmedi.
Kanalizasyon: Bölgede kanalizasyon altyapısı bulunmuyor. Bu nedenle giriş bölümünde, otopark alanının altına foseptik çukuru inşa ettik. Konumlandırma, hem kullanım kolaylığı hem de bahçe kullanımını kısıtlamayacak şekilde planlandı.
Isıtma ve sıcak su: Bölgede doğalgaz altyapısı yok. Sıcak su için termosifon çözümü uygulandı; ısınma için soba kullanılacağından baca sistemini biz inşa ettik. Doğalgazsız bölgelerde baca planlaması, proje aşamasında düşünülmesi gereken bir konudur — sonradan eklenmeye çalışıldığında hem estetik hem güvenlik sorunları doğurur.
9. İç Mekan: Zemin ve Doğrama Seçimleri
Zemin kaplamaları: Tüm ıslak hacimler ve mutfak zemininde 1. sınıf seramik kullanıldı. Kalan yaşam alanlarında üst kalite parke tercih edildi. Parke seçiminde dikkat edilmesi gereken kriterleri parke seçim rehberimizde detaylı anlatıyoruz.
Doğramalar: Evin mimarisiyle en uyumlu detaylardan biri doğramalar oldu. İnşa ettiğimiz cumbaya yakışacak şekilde antrasit renkli PVC doğrama tercih edildi. Tüm pencereler ısıcamlı olarak, birinci sınıf işçilikle tamamlandı — soğuk bölgede doğrama kalitesi, ısıtma maliyetini doğrudan belirleyen unsurlardan biridir.

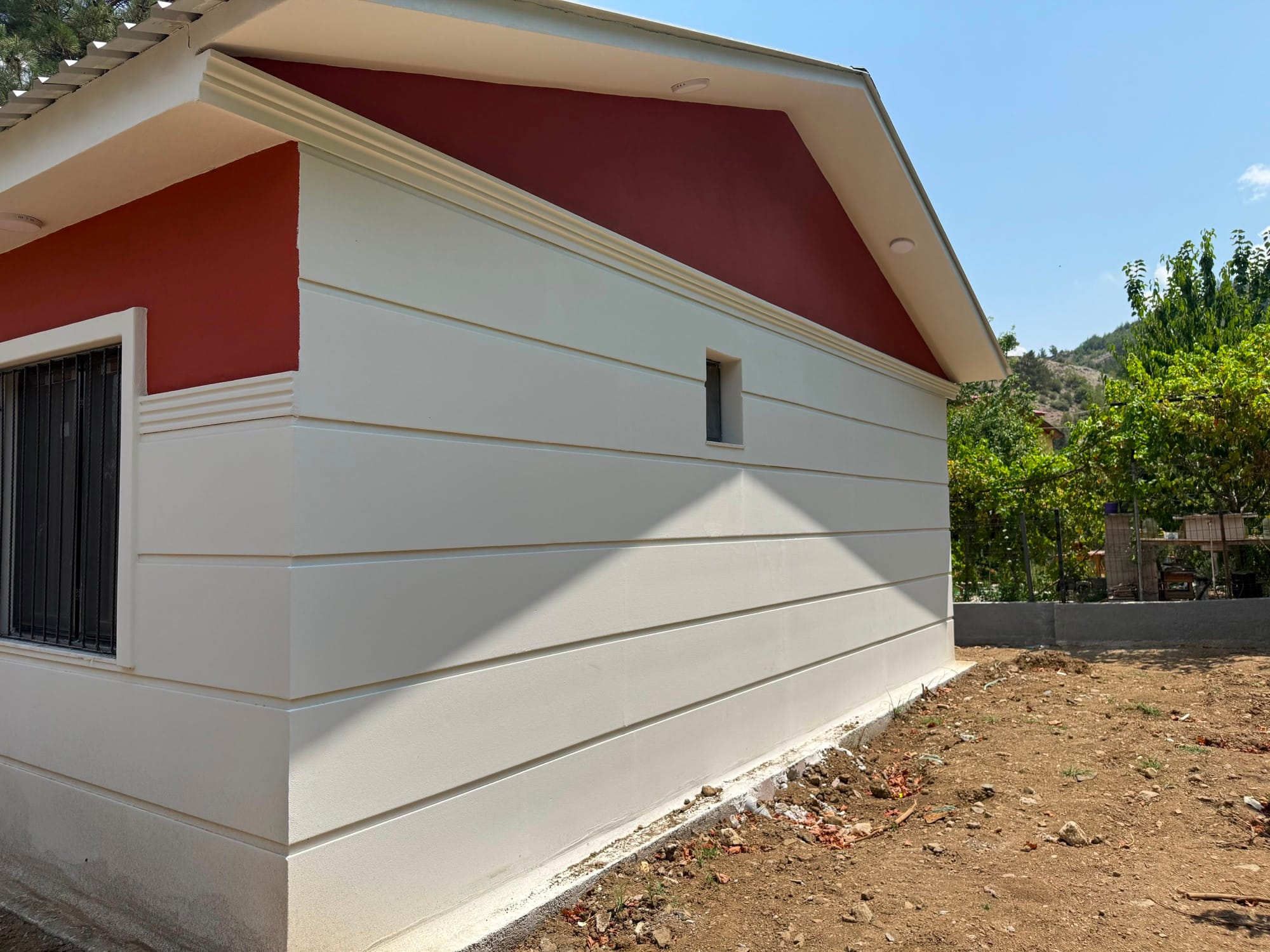

10. Dış Cephe: Dekoratif Söve Uygulaması
Dış cephede 3 cm kalınlığında dekoratif söve uygulaması yapıldı. Bu tercih iki işlevi birden gördü: yapıya mimari karakter kazandırdı ve cephede ek bir ısı yalıtım katmanı sağladı.
Pozantı gibi soğuk bölgelerde cephe uygulamaları yalnızca estetik bir karar değildir; doğru seçildiğinde ısı performansına ölçülebilir katkı sunar.

11. Takvim: Sözleşmeden Anahtar Teslime
Bu tür bir projede takvim, ruhsat süreci nedeniyle geriye doğru planlanmalıdır.
| Aşama | Tarih | Süre |
|---|---|---|
| Sözleşme | Şubat 2026 | — |
| Ruhsat çıkışı | Mayıs 2026 başı | ~3 ay |
| İnşaat ve ince işçilik | Mayıs – Temmuz 2026 | ~2,5 ay |
| Anahtar teslim | Temmuz 2026 ortası | Toplam ~5,5 ay |
↔ Tabloyu görmek için mobilde yatay kaydırabilirsiniz
Bu takvim, Pozantı’da ev yaptırmayı planlayanlar için önemli bir referans: yaz aylarında evinizi kullanabilmek istiyorsanız, sözleşmenin kış aylarında imzalanmış olması gerekir. Bölgeye özgü diğer koşulları Pozantı’da yayla evi yaptırma rehberimizde bulabilirsiniz.
12. Müşterimizle Sohbet
Proje tamamlandıktan sonra, evin önünde müşterimizle süreci baştan sona konuştuğumuz bir sohbet gerçekleştirdik. Prefabrik yerine neden kalıcı yapıda karar kıldıklarını, süreç boyunca neler yaşadıklarını ve sonuçtan memnuniyetlerini kendi ağızlarından dinleyebilirsiniz.
Pozantı, Gülek, Çamardı ve Ulukışla hattında benzer bir proje düşünüyorsanız ücretsiz keşif için bizimle iletişime geçebilirsiniz — arsanızı yerinde inceleyip kot, temel ve maliyet değerlendirmesini birlikte yapalım.
Sıkça Sorulan Sorular
Pozantı’da anahtar teslim ev yaptırmak hakkında merak edilenler
Pozantı’da anahtar teslim ev ne kadar sürede tamamlanır?
Bu projede sözleşmeden anahtar teslime kadar geçen süre yaklaşık 5,5 ay oldu: ruhsat süreci 3 ay, inşaat ve ince işçilik 2,5 ay. Yaz aylarında kullanıma hazır olması için sözleşmenin kış aylarında imzalanması gerekir.
Eğimli arsada istinat duvarı zorunlu mu?
Hayır, her zaman zorunlu değildir. Bu projede yol kotu ile bahçe arka kotu arasında doğru subasman seviyesi belirlenerek istinat duvarı ihtiyacı tamamen ortadan kaldırıldı. Bu, projeden önemli bir maliyet kalemini çıkardı.
Pozantı’da prefabrik mi, betonarme ev mi daha mantıklı?
Bölgenin kış şartları ve don riski düşünüldüğünde, uzun vadeli kullanım için kalıcı yapı daha avantajlıdır. Yalıtım performansı, dayanım ve yeniden satış değeri açısından aradaki fark, ilk bakışta görünen fiyat farkından daha belirleyicidir.
Pozantı’da doğalgaz ve kanalizasyon var mı?
Bölgede doğalgaz altyapısı ve kanalizasyon şebekesi bulunmuyor. Isınma için soba ve baca sistemi, atık su için foseptik çukuru planlanması gerekir. Temiz içme suyu şebekesi ise mevcuttur.
Soğuk bölgede su tesisatı nasıl planlanmalı?
Don riski yüksek bölgelerde, tek katlı yapılarda tesisatın bina dışından kılıflı boru içinde toprağa gömülerek dolaştırılması hem donma riskini ortadan kaldırır hem de olası bir sızıntıda arızanın eve zarar vermeden dışarıdan giderilmesini sağlar.
Çelik konstrüksiyon yapılarda çatlak nasıl önlenir?
Çelik ile dolgu duvar birleşim noktaları çatlak riskinin en yüksek olduğu bölgelerdir. Bu noktalarda rabitz teli uygulaması, kapı-pencere geçişlerinde ek lento donatısı ve doğru yüzey hazırlığı, ilerleyen yıllarda çatlak oluşumunu önler.
Pozantı’da çatıda hangi malzeme kullanılmalı?
Bu projede yaygın uygulama olan 0,50 mm yerine 0,70 mm trapez sac tercih edildi; kar yükü ve yalıtıma katkısı gerekçesiyle. Çatı altında çift kat, toplam 20 cm kalınlığında taş yünü uygulandı.
